從多方面入手,嚴抓工程管理、確保工程質量——天津華電北辰分布式能源站噪聲治理項目管理紀實

發布日期:2018-02-02 文章來源:本站 總瀏覽:2767

2017年7月19日,正升關于華電北辰分布式能源站噪聲治理項目的團隊成員到達天津。面對華電重工股份有限公司和華電科工集團有限公司緊追工期的情況,項目部成員在裝備分公司、運營部等公司部門領導和同事在協助下,快速熟悉施工現場。一方面與業主、總包、發包單位管理人員聯系溝通供貨及施工工期,另一方面與勞務公司負責人溝通更換帶有情緒施工的勞務工人,穩定施工隊伍,組織新到工人的進場培訓,從而保證工程進度按計劃進行。在工程的施工過程中,天津華電北辰項目部分別從團隊合作、外部關系溝通與協調、現場施工管理等多個方面,嚴抓工程管理、確保工程質量。

工期進度方面

天津華電北辰分布式能源站噪聲治理項目發包方為華電重工股份有限公司,業主為中國華電科工集團有限公司。施工內容包含了吸隔聲墻體供貨及安裝、隔聲門制作供貨及安裝、彩鋼板安裝、集控室內裝飾等。

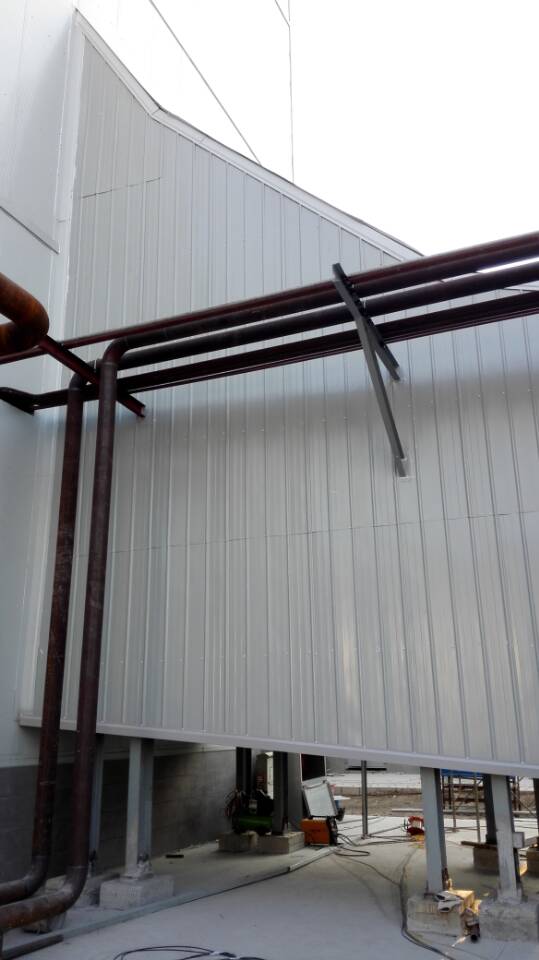

根據發包方和業主對隔聲門的工期要求,項目部結合現場實際到料情況、施工工作面情況、施工投入的資源情況,統籌安排施工任務。尤其是在7月26日到達現場的最后幾樘隔聲門,是發包方和業主要求的最后工期時間節點,項目部員工克服一切困難,于當日完成安裝。

因業主、總包、發包方管理人員對現場施工用材料意見不一致,導致汽機房壓型板材確定較晚。待材料確定后,項目部積極與采購人員、生產廠家及貨運司機溝通,確定精確的到貨時間。在等貨的間隙,合現安排工作,最終讓現場未出現窩工、停工待料的情況發生。

工程施工安全方面

現場施工安全管理,首先要讓所有人員能夠真正意識到安全生產是企業和個人鑄就正升精品的前提和保障,能夠認識到安全設施投入、安全教育、預防為主的重要性和必要性。

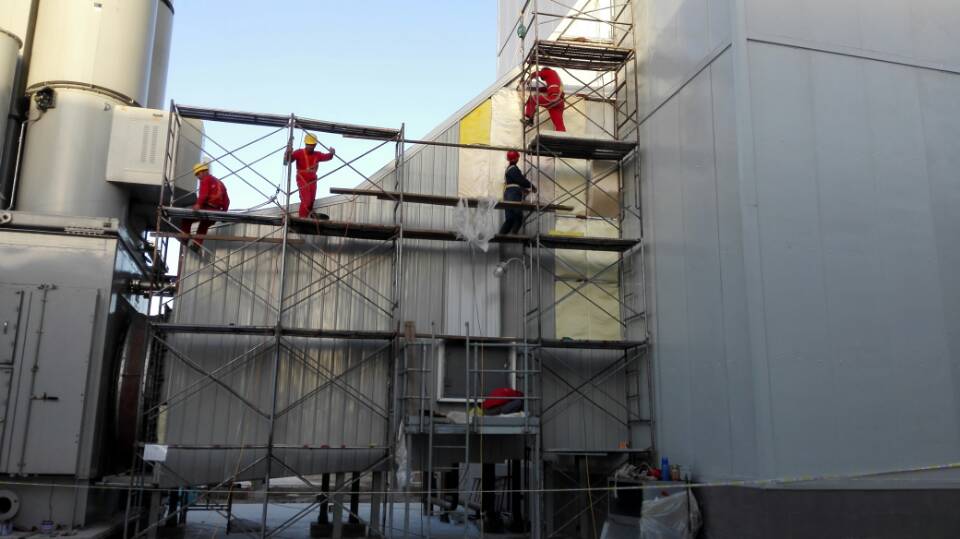

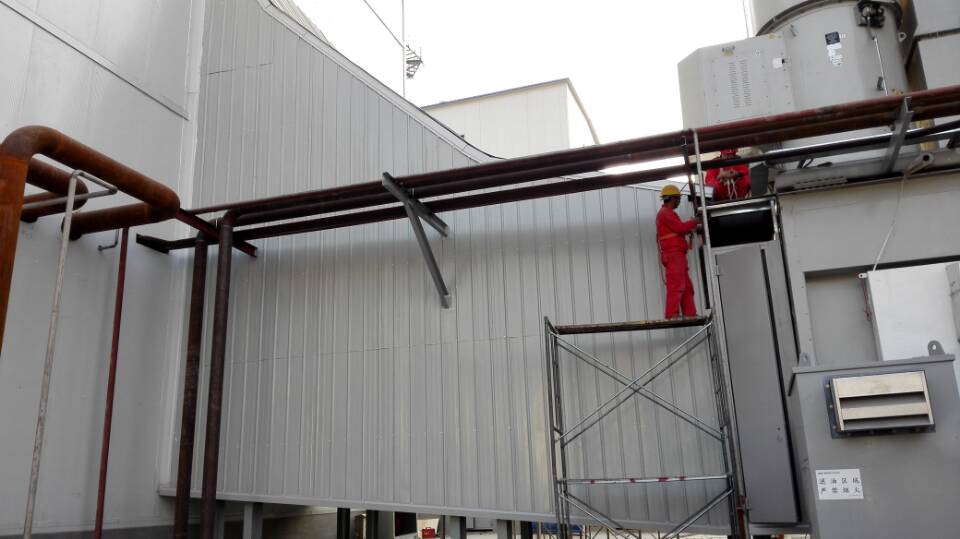

在工人進場前,做好工人安全教育工作,安全交底工作;施工過程中,堅持每天開展班前講話、分析當天施工風險、辨識危害及制定預防措施;堅持開展“照鏡子”活動,全員參與其中,全面提高施工工人及管理人員的安全意識,增強安全技能。截止日前,北辰項目安全事故零發生,安全處于可控狀態。

工程施工質量方面

首先,在施工前對進場材料進行嚴格檢查驗收,對不合格原材料嚴禁使用。其次對每道工序的施工,嚴把質量關,在施工過程中不定時抽查,在工序施工完成后進行自檢驗收,對于需隱蔽的部位,自檢合格后上報發包方、總包方、監理單位、業主進行驗收,驗收合格后方可隱蔽施工。

在北辰項目的質量管理過程中,針對現場發現的問題,項目部團隊群策群力,分別采取了多種措施進行處理。

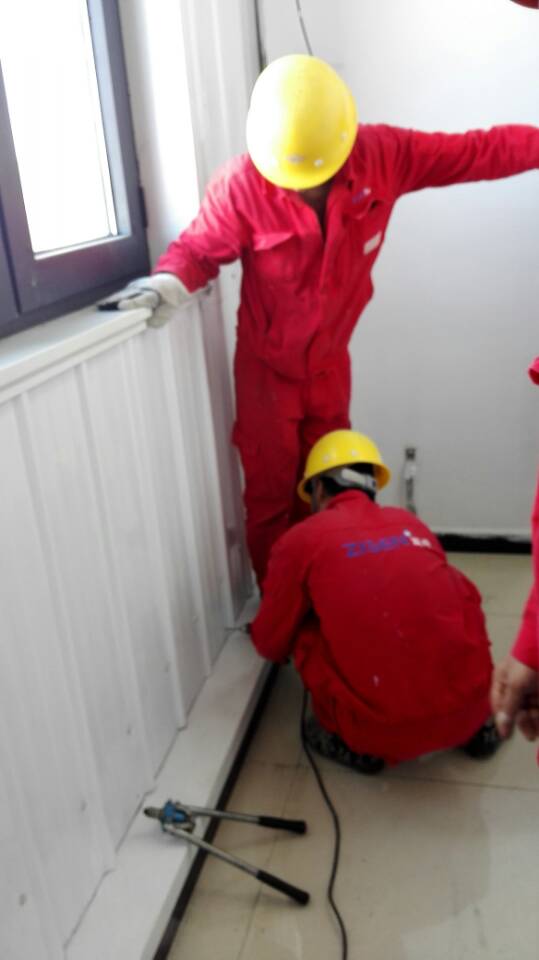

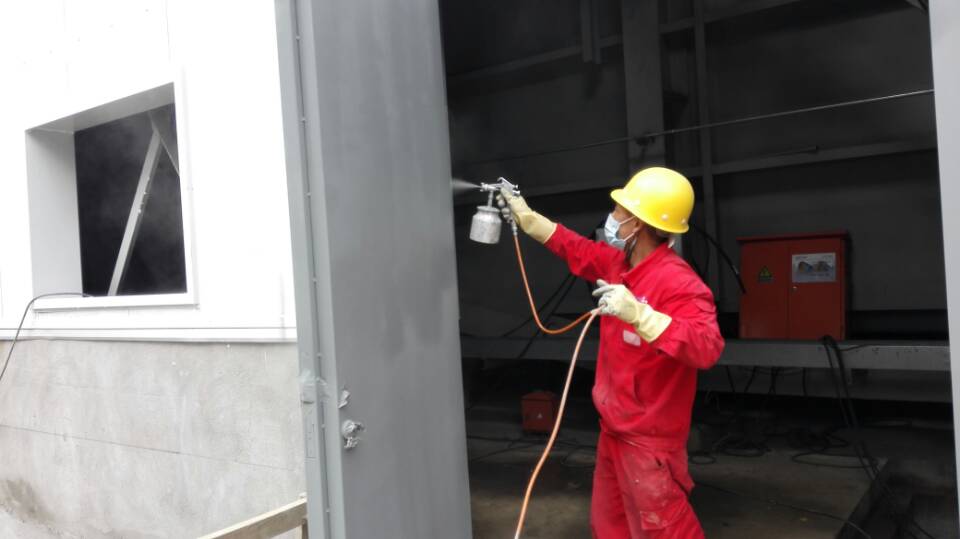

針對設計造成的質量問題,主要是隔聲門預留門洞尺寸經現場測量核實后的數據與公司設計寬度有偏差,導致門與門洞之間縫隙過大,達到2.5cm,影響門的密封、外觀及使用穩定性,項目部采用M7.5的水泥砂漿進行填縫處理;針對隔聲門制造時,門面有機械擦傷的凹坑及門面板與板之間的縫隙未進行處理,影響門的美觀。項目部采用原子灰刮縫,打磨平整后噴涂面漆,進行了現場處理;施工過程中遺留的問題,主要是7米層南墻收邊件傾斜,影響觀感,項目部及時讓現場施工人員進行了返工處理。

成本控制方面

首先在材料控制方面,項目部到達施工現場后,清點施工現場的物資,對后序施工中能利用的剩余物資的數量及規格進行記錄。反饋給公司的技術人員,在技術人員提料、采購人員采購材料時及時溝通,避免重復采購,增加工程成本。

其次,結合現場實際施工情況,制定合理的施工措施,使之既能達到施工及安全要求,又能使費用降到最低。

第三,現場出現的變更、業主要求增加的工作內容,及時和營銷經理反饋,在后序后同的簽訂中加入其工作內容。

從“人、物、法”三方面入手,做好施工管理工作。

在今后的項目管理工作中,項目部首先將繼續抓好北辰項目現場管理工作。目前,北辰項目已進入后期施工階段。但因業主、總包、發包方確定具體施工方案周期較長,后序工作內容仍將持續一段時間。項目部將積極主動的去溝通聯系,繼續抓好工程進度控制、抓好施工現場安全、質理管理工作,確保工程按照預期要求全部順利完成,交一個讓業主、總包、發包各方滿意的工程。

第二,加強業務知識學習,繼續提高管理水平。項目部管理人員將繼續學習公司的企業文化、學習專業技術知識、學習公司內部其他項目經理的先進之處,作到揚長避短,進一步提高思想認識,開拓視野。

第三,按圖紙及合同施工,對于超出合同的工作內容,及時辦理變更、簽證或與營銷人員反饋。

做好施工管理工作,首先是人的管理。人是管理的組織者和執行者,項目管理人員不能松懈,只有全體管理人員密切配合,各司其職,各負其責,才能作到施工各個環節環環相扣,整體工作才能井然有序;二是物的管理,也就是材料的管理。項目部將繼續在項目管理中做好和細化物料發放制度,定期與工程預算量進行對比分析,找出不足,制定對策;三是法的管理,也就是施工方法的研究和管理。在公司各項預防措施的基礎上,結合工程實際特點,進行優化和改進,形成一套行之有效的施工方法,以便于指導施工和一線操作。

东北老熟妇全程露脸被内射| 国产欧美日韩视频91| 亚洲av专区在线观看| 手机在线不卡国产视频| 亚洲男人的天堂色偷偷| 激情亚洲内射一区二区三区| 日韩精品一区二区三区四区| 日韩精品一区二区三区四区| 精品久久av一二三区| 国产综合香蕉五月婷在线| 精品一区二区三区三级视频| 五月的丁香婷婷综合网| 果冻传媒在线观看免费高清| 91偷拍与自偷拍精品| 国产一区日韩二区欧美| 亚洲精品小视频在线观看| 国产亚洲二区精品美女久久| 国产视频在线一区二区| 激情少妇一区二区三区| 国产不卡最新在线视频| 欧美日韩在线观看自拍| 中文字幕高清免费日韩视频| 激情五月激情婷婷丁香| 青青操成人免费在线视频| 久久精品国产99精品亚洲| 欧美日韩国产二三四区| 国产午夜在线精品视频| 亚洲黄香蕉视频免费看| 国产成人精品资源在线观看| 国产成人精品视频一二区| 国产av一区二区三区四区五区| 午夜成年人黄片免费观看| 国产欧美日韩视频91| 狠狠亚洲丁香综合久久| 中文字幕一区二区三区中文| 国产精品亚洲欧美一区麻豆| 国产又粗又猛又长又黄视频| 欧美日韩国产另类一区二区| 亚洲欧美精品伊人久久| 草草视频精品在线观看| 精品人妻少妇二区三区|
